С теплом в каждый дом!

С теплом в каждый дом!

Об итогах работы МП трест «Теплофикация» в отопительный период рассказал на аппаратном совещании главы города директор предприятия Вадим Агафонов.

В хозяйственном ведении МП трест «Теплофикация» находятся 16 водогрейных котельных, 1353 километра тепловых сетей и сетей ГВС, 14 тепловых насосных станций, 303 бойлерных и ЦТП, семь отопительных центральных тепловых пунктов, 86 насосных смешивания. Среднесписочная численность персонала – 848 работников.

С целью обеспечения качественным и надежным теплоснабжением потребителей в 2025 году трестом был выполнен ряд мероприятий - реализовано мероприятие по модернизации Центральной котельной с заменой котла №4, в рамках которой выполнен демонтаж старого котла, установка на его месте нового с современным газовым оборудованием, горелочными устройствами и оборудованием КИПиА; для перевода в автоматический режим работы Западной котельной установлен новый современный котел мощностью 2,5 МВт.

В рамках программы «Модернизация коммунальной инфраструктуры» выполнены работы по капитальному ремонту магистральных теплотрасс:

– 2Ду500мм по проспекту Ленина длиной 500 м;

– 2Ду500мм по улице Строителей на площади имени Г.И.Носова длиной 100 м.

Выполнена работа по переводу в автоматический режим работы четырех тепловых насосных станций с установкой современного оборудования. При содействии губернатора Челябинской области Алексея Текслера и администрации Магнитогорска приобретена автотранспортная техника.

«Отопительный сезон продолжался 217 дней - с 29 сентября 2025 года по 4 мая 2026 года. Средняя температура наружного воздуха за отопительный сезон составила -4,60 градусов, что ниже на 1,3 градуса, чем температура в предыдущий отопительный сезон. Минимальная среднесуточная температура воздуха была зафиксирована 26 января и составила -27,30 градуса», – отметил в свое докладе Вадим Агафонов.

Одним из показателей качества работы теплоснабжающей организации являются обращения потребителей. В результате проведенного анализа установлено, что причинами 17 обращений была неправильная эксплуатация внутридомовых систем отопления (воздух в системе, неисправность арматуры, отсутствие тепловой изоляции); количество не подтвердившихся жалоб - 276. Ни одно из них не было оставлено без внимания ТЭЦ ПАО «ММК».

В отопительный сезон произошло три инцидента, повлекшие нарушения в подаче тепловой энергии:

– 9 ноября 2025 года на Центральной котельной в результате отключения электроэнергии произошла остановка оборудования и кратковременное повышение давления (гидроудар). В течение трех часов теплоснабжение было восстановлено в полном объеме;

– 11 марта 2026 года в турбинном зале ТЭЦ ПАО «ММК» произошло возгорание с отключением оборудования. В течение 16 часов теплоснабжение было восстановлено в полном объеме;

– 23 апреля 2026 года на ТЭЦ ПАО «ММК» произошла разгерметизация коллектора.

«Для сохранения работоспособности системы теплоснабжения и обеспечения потребителей теплом на сетях были выполнены необходимые переключения. Это позволило минимизировать последствия остановки оборудования и в течение 23 часов восстановить режим работы сетей», – добавил руководитель.

С теплом в каждый дом!

После окончания отопительного сезона практически сразу началась работа по подготовке к следующему отопительному сезону. В соответствии с утвержденным графиком основные подготовительные работы (испытания тепловых сетей) начались с 12 мая 2026 года.

Последовательно отрабатываются городские районы: Орджоникидзевский район (Л/б), Правобережный район, с 26 мая Ленинский район, с 16 июня Орджоникидзевский район (П/б).

На время проведения испытаний выполняется отключение горячего водоснабжения потребителей в указанных районах. Испытания проводятся в срок не более 10 дней.

Испытания тепловых сетей проводятся теплоносителем с повышенным давлением. Все выявленные повреждения на тепловых сетях (в настоящее время отключены) будут устранены до начала отопительного периода.

Все котельные, находящиеся в хозяйственном ведении МП трест «Теплофикация», проходят планово-предупредительные ремонты согласно утвержденному графику. Проводятся текущие и капитальные ремонты, режимно-наладочные испытания, обновляются режимные карты работы котловых агрегатов, установок ХВО, проводятся техническое обслуживание и планово-предупредительные ремонты газораспределительных и газопотребляющих установок котельных. Готовность всех котельных будет обеспечена к 15 августу 2026 года.

Для обеспечения безаварийного прохождения отопительного периода, сохранения качества и повышения надежности системы теплоснабжения в 2026 году запланированы техническое перевооружение Центральной котельной с заменой котла №1 и системы электроснабжения. Реализация мероприятия предусматривает демонтаж старого котла, установка на его месте нового с современным газовым оборудованием, горелочными устройствами и оборудованием КИПиА с полной заменой электросилового оборудования.

Ведутся работы по переводу котельной в автоматический режим работы. Обновленное оборудование позволит снизить эксплуатационные расходы и повысить надежность теплоснабжения.

Для повышения надежности теплоснабжения ведутся работы по замене участка тепловой сети Южного перехода Ду700мм протяженностью 895 метров.

Заканчиваются работы по модернизации тепловых сетей 2Ду500мм по улице Суворова от улицы Дружбы до ТК-10 протяженностью 250 метров.

В рамках бюджетного финансирования планируется выполнение капитального ремонта теплотрассы по улице Гагарина от проспекта Ленина до дома №20 по улице Гагарина протяженностью 639 метров.

Для повышения надежности и эффективности теплоснабжения, а также для снижения эксплуатационных затрат ведутся работы по переводу двух тепловых насосных станций в автоматический режим работы.

Для организации качественного и надежного снабжения потребителей горячей водой, а также снижения затрат на производство горячей воды путем экономного и рационального использования энергетических ресурсов, проводится техническое перевооружение бойлерных и ЦТП с заменой регуляторов температуры горячей воды на энергоэффективные, а также установка современных водоподогревателей и насосного оборудования.

Для соблюдения требований законодательства РФ, экологического контроля и защиты окружающей среды предусмотрено мероприятие по установке системы автоматического контроля выбросов на Пиковой котельной

Изоляция тепловых сетей играет важную роль в эффективной работе системы теплоснабжения. Она снижает тепловые потери и обеспечивает сохранность тепла на протяжении всего пути от источника до потребителя. Для этого на постоянной основе ведется работа по применению для изоляции трубопроводов новых теплоизоляционных материалов.

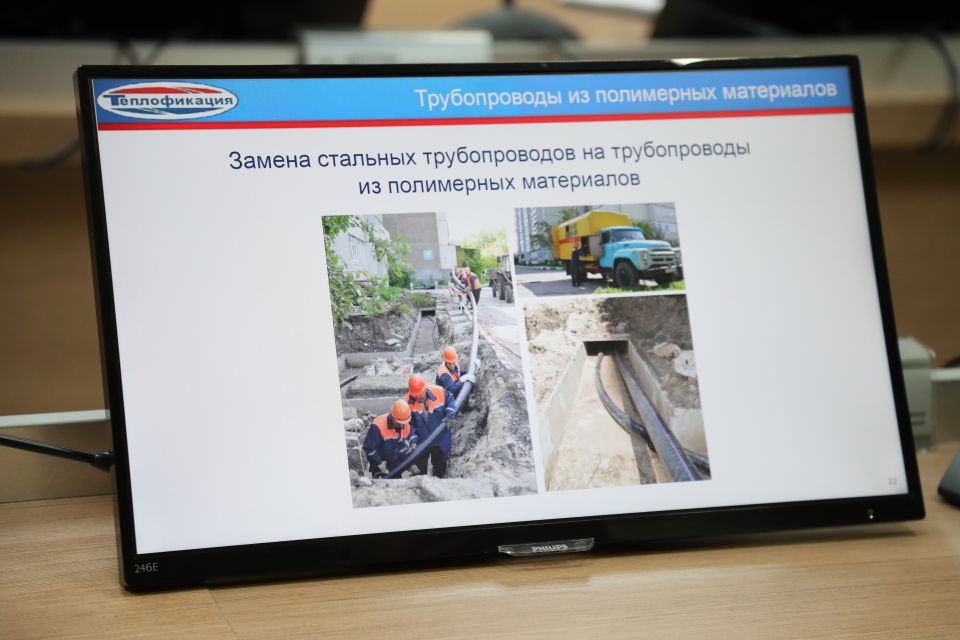

С целью снижения затрат на эксплуатацию, повышения энергоэффективности и увеличения межремонтного интервала постоянно ведется работа по модернизации тепловых сетей с заменой стальных трубопроводов в сетях отопления на трубопроводы из полимерных материалов.

«Разработка и внедрение систем оперативного диспетчерского управления и контроля является необходимым условием для эффективного управления работой тепловых сетей и систем теплоснабжения, а также для качественного снабжения потребителей тепловой энергией. Для этого на объектах треста продолжается установка оборудования для удаленного контроля и управления технологическими параметрами теплоносителя», – рассказал Вадим Владимирович.

В рамках социального развития в МП трест «Теплофикация» постоянно проводятся культурно-массовые и физкультурно-оздоровительные мероприятия среди работников, членов их семей и ветеранов предприятия. Ежегодно команды предприятия принимают участие в соревнованиях в рамках городской Спартакиады между организациями, учреждениями и предприятиями города, в результате которой в 2025 году команда МП трест «Теплофикация» заняла почетное 2-е место.

Для оздоровления детей в летний период в 2025 году реализована программа компенсации части расходов по оздоровлению и отдыху детей работников предприятия в детских оздоровительных центрах.

На предприятии проводятся экскурсии для профессиональной ориентации подростков и детей, а также для студентов в рамках учебной практики.

В 2025 году из числа работников предприятия представлены и награждены 65 человек почетными грамотами и благодарностями разных уровней наград за многолетний труд, высокие профессиональные достижения, внедрение новейшего оборудования и внесение вклада в развитие отрасли.

В 2026 году МП трест «Теплофикация» исполняется 90 лет со дня образования теплофикационного хозяйства города Магнитогорска.

«Сегодня МП трест «Теплофикация» - это предприятие, решающее комплексные задачи успешного развития теплоэнергетики города на самом современном уровне. За этими достижениями стоят колоссальный труд и высокий профессионализм сотрудников треста. Все мероприятия, необходимые для бесперебойного и качественного снабжения города теплом и горячей водой, выполняются. Работы по подготовке к отопительному сезону 2026-2027 годов будут выполнены в полном объеме», – отметил Вадим Агафонов.

С теплом в каждый дом!

В завершение доклада глава города отметил, что предприятие ведет постоянную работу по поддержанию сетей, чтобы в дома горожан бесперебойно поступали горячая вода и тепло.

«В городе идет опрессовка. Магнитогорск – один из немногих городов, где она длится не более десяти дней. Параллельно ведутся работы на котельных, устанавливаются новые бойлерные системы. Мы видим, что все необходимые мероприятия выполняются для того, чтобы в отопительный период горожане могли бесперебойно получать тепло. Работы в данном направлении надо продолжать», – отметил Сергей Николаевич.

Также Сергей Бердников поздравил трест «Теплофикация» с юбилеем, отметив коллектив за профессионализм.

Источник: Администрация г. Магнитогорска
